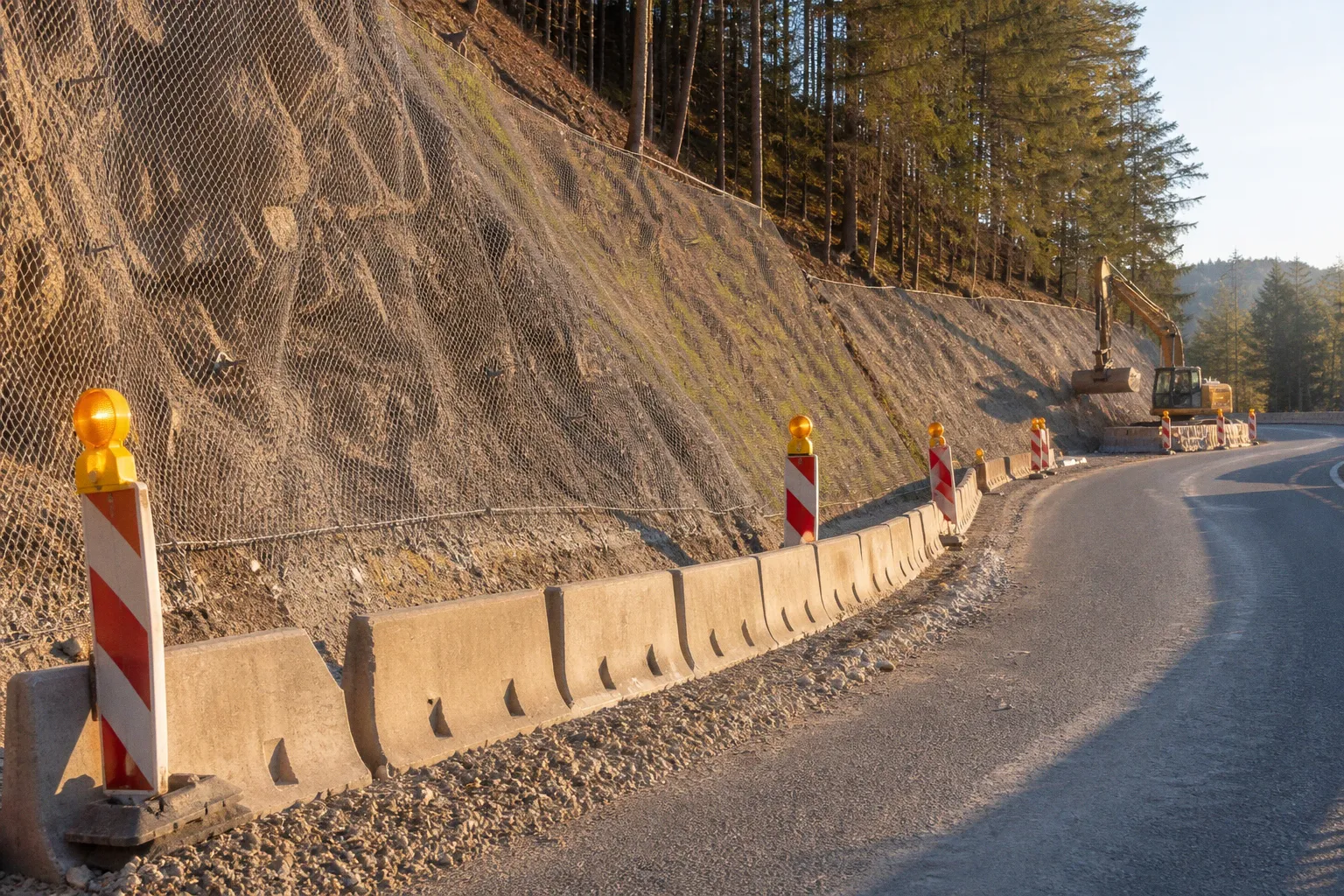

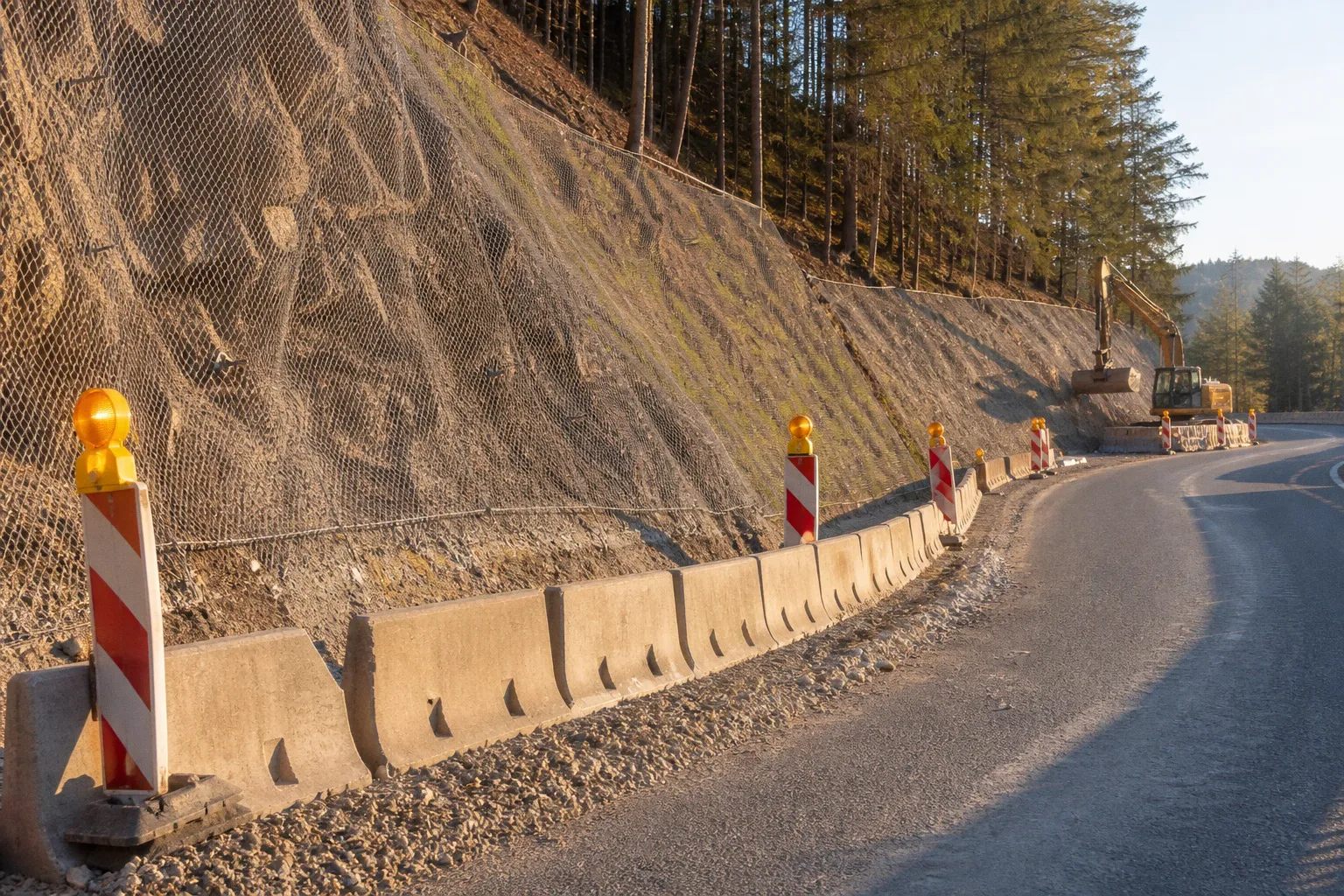

Fahrbahnsanierung und Hangsicherung: So stabilisiert der NÖ Straßendienst die B28
Nach Angaben der Regionalplattform MeinBezirk.at saniert der NÖ Straßendienst seit Mai 2026 zwischen Puchenstuben und Winterbach die B28 auf einer Strecke von rund 622 Metern — inklusive der angrenzenden Böschungen.

Im Hangbereich kommt dabei vor der eigentlichen Fahrbahnerneuerung ein System „Bewehrte Erde" zum Einsatz. Für jeden, der im Erdbau mit Hangsicherungen oder Fahrbahnaufbauten zu tun hat, lohnt der Blick auf die gemeldeten Schadensbilder und ihre bodenmechanischen Ursachen.
Vom Schadensbild zur Ursache
Im Abschnitt von Kilometer 12,273 bis 12,895 traten laut NÖ Straßendienst Spurrinnen, Verdrückungen und Setzungen im Böschungsbereich auf. Wer diese Symptome ausschließlich dem Asphalt zuschreibt, verkennt den typischen Verlauf: Setzungsrisse entstehen meist nicht in der Deckschicht, sondern in einer unzureichenden Verdichtung des Planums oder in einer nachlassenden Scherfestigkeit des angrenzenden Hangbodens. Infolgedessen pflanzen sich die Lasten aus dem rollenden Verkehr in den vorgeschädigten Untergrund fort, und jede weitere Überrollung verstärkt die plastische Verformung.
Eine zweite Ursache liegt in der Entwässerung. Wenn Oberflächenwasser nicht kontrolliert abgeführt wird, verändert sich der Kapillarhaushalt des Bodens, Feinanteile werden ausgewaschen, und die Scherfestigkeit des Schüttmaterials sinkt. Genau jene Verdrückungen, die später an der Fahrbahnoberfläche sichtbar werden, sind häufig die Folge einer überforderten Böschungsentwässerung — und sie lassen sich durch eine reine Deckensanierung nicht dauerhaft beheben.
„Bewehrte Erde" als standsichere Lösung
Der NÖ Straßendienst hat sich deshalb für eine Sicherung des Hangs mit dem System „Bewehrte Erde" entschieden. Dabei werden zugfeste Einlagen — in der Regel geosynthetische Gitter oder Bänder — lagenweise horizontal in den Boden eingebaut. Die Reibung zwischen dem verdichteten Schüttmaterial und den Bewehrungslagen nimmt die im Hang auftretenden Zugkräfte dauerhaft auf, sodass sich steilere und gleichzeitig standsichere Böschungen herstellen lassen als mit einer reinen Bodenverdichtung. Das Verfahren gilt als naturnah, weil es ohne zusätzlichen Stützbau aus Beton auskommt und der Bodenfilter im Böschungsquerschnitt erhalten bleibt.
Voraussetzung ist allerdings eine konsequente lagenweise Verdichtung. Jede Schüttlage ist auf den nach Proctor geforderten Verdichtungsgrad zu bringen, sonst aktiviert das Schüttmaterial die Reibung mit der Bewehrung nicht in ausreichendem Maß. Eine Bewehrung in unzureichend verdichteten Boden einzubauen hieße, das System von Anfang an zu unterdimensionieren — die Böschung steht dann zwar äußerlich, die Zugkräfte werden jedoch nicht zuverlässig abgetragen und machen sich spätestens beim nächsten Starkregenereignis bemerkbar.
Ablauf und was Bauherren mitnehmen sollten
Auf der Baustelle werden rund 4.200 Quadratmeter Fahrbahn abgefräst, Hochborde und Entwässerungsanlagen werden erneuert. Die neue Fahrbahn erhält eine rund fünf Zentimeter starke Deckschicht, halbseitig zusätzlich eine etwa elf Zentimeter starke Tragschicht. Im Endzustand weist die Fahrbahn eine durchschnittliche Breite von 6,6 Metern auf. Die Bauarbeiten sollen bis November 2026 abgeschlossen sein, die Umsetzung übernimmt die Straßenmeisterei Scheibbs gemeinsam mit Bau- und Lieferfirmen aus der Region. Die Gesamtkosten belaufen sich auf rund 635.000 Euro, vollständig getragen vom Land Niederösterreich.
Drei Punkte sind es wert, auch im eigenen Projekt mitgedacht zu werden: Erstens ist ein Schadensbild wie Spurrinnen oder Verdrückungen immer ein Befund, kein Zufall — es verlangt nach einer Ursachenanalyse im Untergrund, nicht nur nach einer neuen Deckschicht. Zweitens steht und fällt eine Hangsicherung mit „Bewehrter Erde" mit der Qualität der lagenweisen Verdichtung; Verdichtungsprotokolle nach Proctor sind deshalb kein verwaltungstechnischer Akt, sondern Bestandteil der eigentlichen Tragwerksplanung. Drittens gehört eine funktionsfähige Entwässerung mit sauber ausgebildeten Hochborden und Abläufen zur Standsicherheit — sie ist kein kosmetisches Detail am Straßenrand, sondern Voraussetzung dafür, dass die neue Fahrbahn die kommenden Jahre tatsächlich schadensfrei übersteht.
