West Susitna Access Road: Geotechnik und 25 Millionen Dollar für den Trassenbau
Setzungsrisse entstehen meist nicht im Mauerwerk, sondern in der unzureichenden Verdichtung des Planums – dieses Grundprinzip gilt für jede Straßenbaumaßnahme, erst recht für eine 78,5-Meilen-Trasse wie die West Susitna Access Road in Alaska.

Wie markets.businessinsider.com berichtet, hat die Alaska Industrial Development and Export Authority (AIDEA) am 27. August 2026 zusätzliche Mittel in Höhe von bis zu 25 Millionen US-Dollar bewilligt, um die geotechnische Erkundung und weitere vorbereitende Arbeiten für diese ganzjährig befahrbare Verbindung voranzutreiben. Die Trasse soll das Estelle-Gold- und Kritische-Mineralien-Projekt mit der geplanten Antimon-Raffinerie in Port MacKenzie verknüpfen und ist deshalb mehr als eine einfache Erschließungsstraße.
Baugrundaufschlüsse an den Materialstandorten

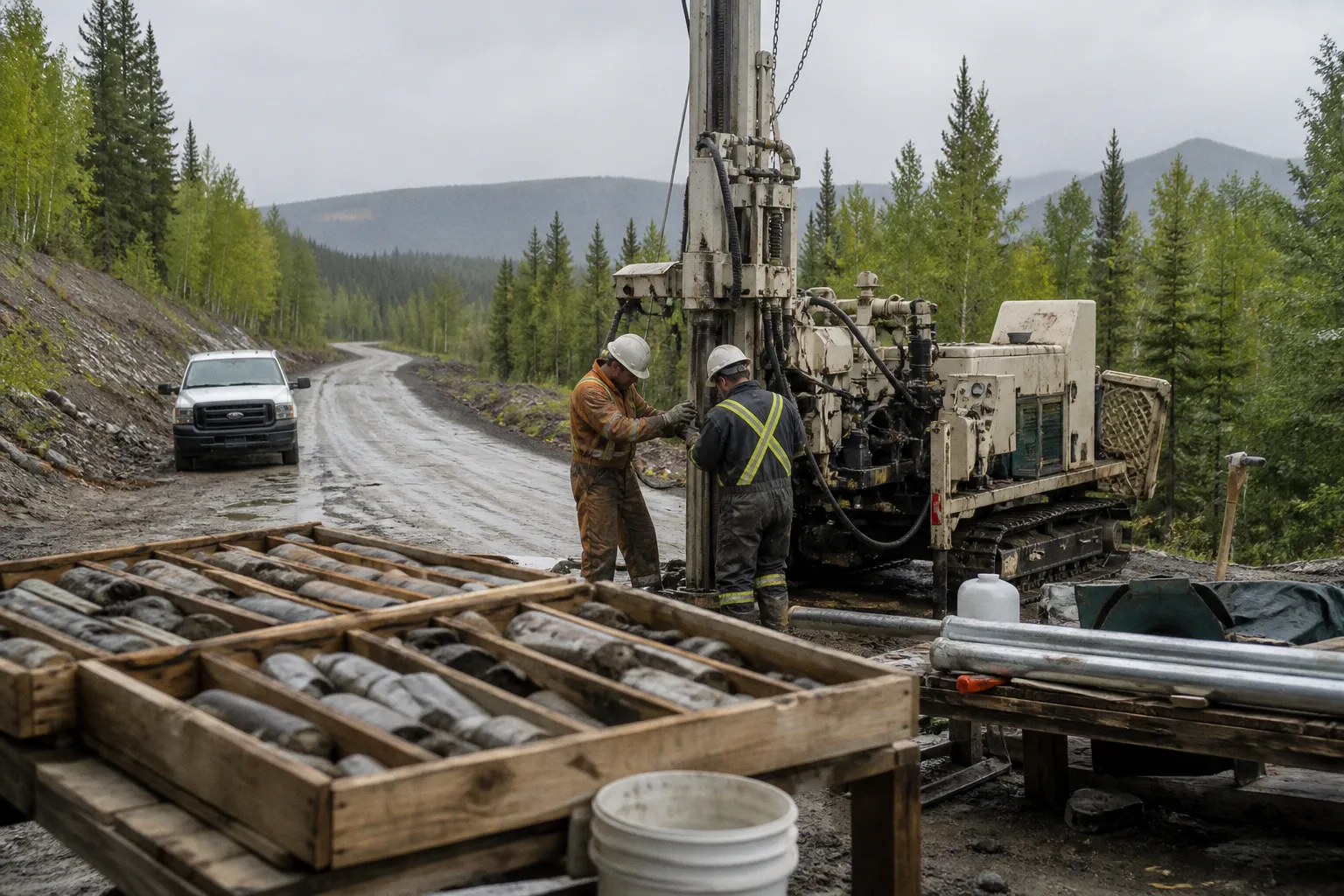

Wer einen Damm oder ein Planum baut, steht und fällt mit der Eignung des verfügbaren Schüttmaterials. Im aktuellen Projektstadium wurden an drei von vier vorgesehenen Materialstandorten die Felduntersuchungen bereits abgeschlossen, am vierten stehen sie kurz vor dem Abschluss. Weitere vierzehn Standorte verfügen über die erforderlichen Umwelt- und Landnutzungsgenehmigungen und könnten unmittelbar beginnen – sobald die Federal Highway Administration ihre Freigabe erteilt. Ohne vollständige Proctorverdichtungsprüfungen, Sieblinienauswertungen und Laboranalysen zur Scherfestigkeit der entnommenen Proben lässt sich die spätere Verdichtbarkeit nicht belastbar kalibrieren. In der Praxis entscheidet genau dieser Schritt darüber, ob das Planum die geforderten Tragfähigkeitswerte erreicht und ob die Kapillarität des Untergrunds langfristig zu Schäden führt.
Gründungsfragen an den Flussquerungen
Die beiden großen Brückenbauwerke sind die technisch und wirtschaftlich kritischen Punkte der Trasse. Am Little Susitna River sind nach Angaben des Berichts sieben von acht geplanten Bohrlöchern sowie zwei von drei Rammsondierungen bereits abgeschlossen. Am Susitna River gestaltet sich die Erkundung aufwendiger: Die Bohrungen an den vier Hauptpfeilerstandorten wurden mit schwimmgestützter Gerätetechnik durchgeführt. Die noch ausstehenden In-Wasser-Untersuchungen an den verbleibenden Pfeilern sind ausschließlich innerhalb des eng begrenzten Zeitfensters vom 15. Mai bis 15. Juli 2027 zulässig – eine gewässerökologische Auflage, die den logistischen Spielraum deutlich verkürzt. Angesichts der zu erwartenden Pfahllasten und der saisonalen Wasserstandsschwankungen ist das Risiko eines hydraulischen Grundbruchs während der Gründungsarbeiten sorgfältig in die Bauablaufplanung einzubeziehen.
Worauf in den kommenden Monaten zu achten ist
Drei Punkte verdienen besondere Aufmerksamkeit. Erstens die konsequente Auswertung der noch laufenden Laboranalysen – erst sie liefern die Kennwerte, mit denen sich die Bemessung der Widerlager und der Brückengründung normgerecht absichern lässt. Zweitens die fristgerechte Freigabe der verbleibenden Standorte durch die Bundesbehörde: Jeder Monat Verzögerung schmälert das ohnehin enge In-Wasser-Fenster 2027. Drittens die Untersuchungen an den Widerlagern und Zufahrtsrampen, die zwar vollständig genehmigt sind, aber noch auf die bundesbehördliche Autorisierung warten. In der Formulierung der AIDEA soll die zusätzliche Finanzierung den Übergang von einer Strecke auf der Karte zu einer tatsächlich baubaren Straße ermöglichen – aus geotechnischer Sicht ist genau diese Lücke zwischen Strecke und Straße der entscheidende Engpass des gesamten Vorhabens.
