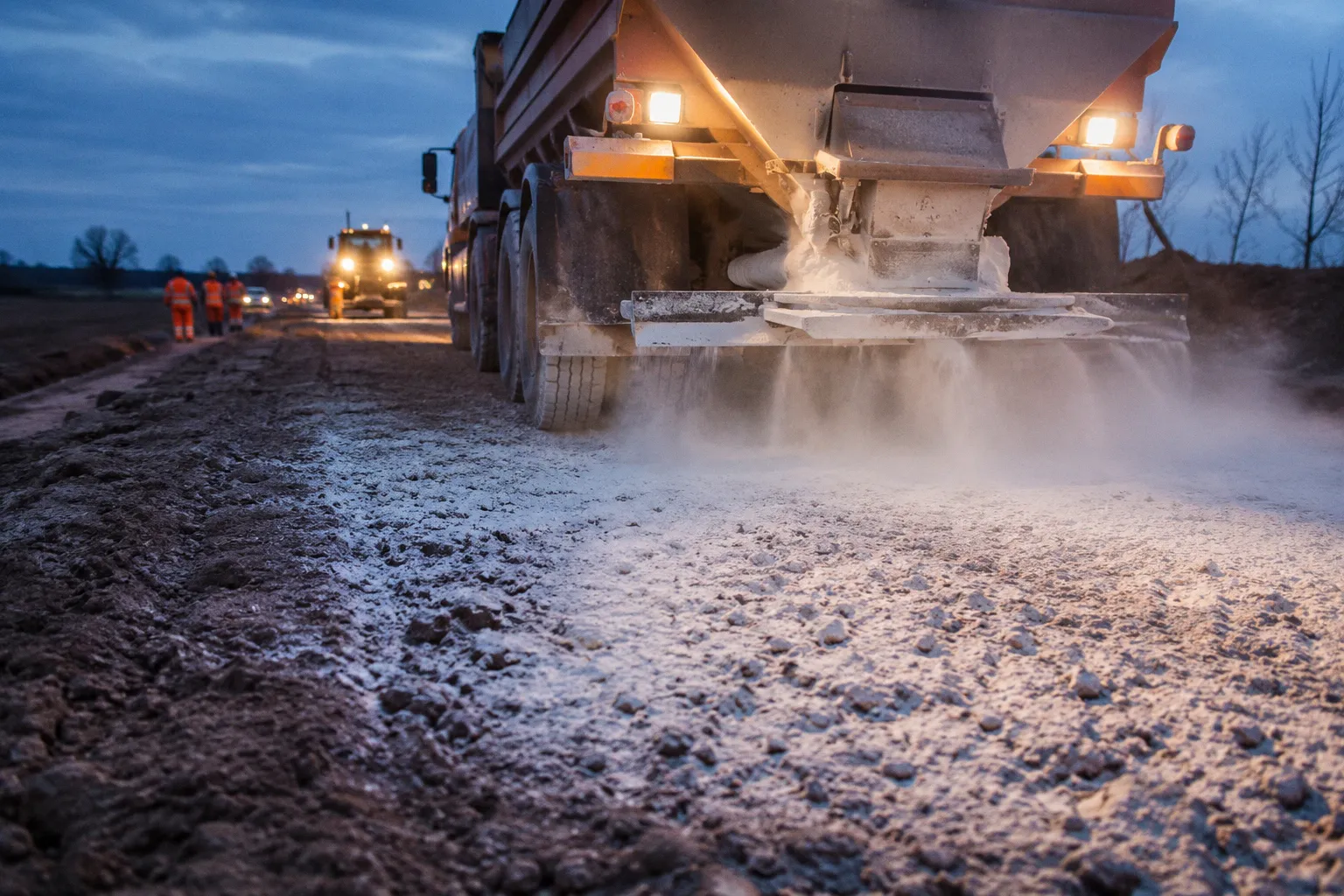

Bodenstabilisierung mit Kalk: Ablauf in fünf Schritten

Bei einer Bodenstabilisierung mit Zement oder Tragschichtbinder bleiben vom Aufstreuen bis zum Abschluss der Verdichtung maximal 2,0 Stunden. Bei Außentemperaturen über 20 °C schrumpft das Fenster auf 1,5 Stunden.

Bodenstabilisierung mit Kalk: Ablauf in fünf Schritten

Diese zwei Stunden setzen den Takt der gesamten Baustelle. Wer die Bindemitteldosierung erst vor Ort festlegt, den Fräsensatz falsch bestückt oder auf den Wetterbericht statt auf den Boden schaut, produziert eine Tragschicht, die unter Verkehrslast nachgibt. Eine nachgebesserte Tragschicht kostet schnell das Doppelte der ursprünglichen Einbausumme – Ausbau, Neuprofilierung, erneute Verdichtung, erst dann der Asphalt. Wer Bodenstabilisierung mit Kalk und Zement seriös plant, beginnt nicht an der Mischanlage, sondern auf dem Papier: mit Baugrundgutachten, Eignungsprüfung und Ablaufplan in dieser Reihenfolge.

Vorbereitung des Baugrunds: Ohne saubere Sohle kein Ergebnis

Vor jeder Bodenverbesserung steht die Sichtprüfung. Oberboden, Wurzeln, Pflanzenreste und Steine über Faustgröße haben auf der späteren Tragschicht nichts zu suchen. Sie werden mit Grader oder Bagger abgeschoben und separat gelagert, der Oberboden nicht vermischt mit dem Untergrund. Schwere, tonige Böden werden mit Aufreißer oder Fräse soweit zerkleinert, dass der nachfolgende Stabilisierungsmischer sie in einem Übergang gleichmäßig aufnehmen kann.

Vor dem Bindemitteleinsatz planiert der Grader das Planum mit ausreichender Querneigung. Wasser muss ablaufen können, sonst steht die Sohle nach dem ersten Niederschlag unter Wasser und das Bindemittel reagiert ungleichmäßig. Bei Bedarf wird mit Schaffußwalze oder Glattmantelwalze vorkompaktiert, damit die spätere Hauptverdichtung nicht gegen aufgeweichte Hohlräume fährt.

Sehr feuchte, bindige Böden lassen sich vor der eigentlichen Behandlung mit 1–2 M.-% Feinkalk aufschließen. Der Kalk entzieht Wasser, die Krümelstruktur bildet sich, der Boden wird befahr- und fräsbar. Das ist eine Vorbereitungsmaßnahme, keine endgültige Stabilisierung – die Dosierung wird auch hier projektspezifisch in der Eignungsprüfung festgelegt.

Bindemittel dosieren und ausstreuen: Das Ergebnis steht in der Eignungsprüfung

Welches Bindemittel in welcher Menge auf den Boden kommt, entscheidet nicht der Polier nach Gefühl. Eine Eignungsprüfung im Labor legt fest: Brauchbarkeit des Bodens, anwendbares Verfahren, Bindemittelart und -menge, möglicher Wasserzusatz. Geprüft werden unter anderem Kornverteilung, natürlicher Wassergehalt, Proctorwert und Kalkbedarf. Ohne diese Vorprüfung ist jede Dosierung Spekulation – und jede Spekulation bezahlt am Ende der Auftraggeber oder der ausführende Betrieb.

Der Bindemittelverteiler bringt das Ergebnis der Eignungsprüfung mit einer geeichten Dosiereinrichtung aus. Die Streutabelle am Gerät zeigt Gramm pro Quadratmeter, die Maschine wird darauf eingestellt – nicht auf einen Schätzwert vom Vortag und nicht auf eine pauschale Tabelle aus dem Internet. Bei trockenen Böden wird vor oder während des Einmischens Wasser über den Fräsmischer zugegeben, damit die Bindemittelreaktion überhaupt anläuft. Eine Bindemittelverfestigung ohne ausreichenden Wasserkontakt bleibt unvollständig, weil weder Kalk noch Zement ohne Anmachfeuchte ihre Endfestigkeit erreichen.

Einmischen: Homogenität schlägt Geschwindigkeit

Im Baumischverfahren liegt das Bindemittel auf der vorbereiteten Schicht, der Mischer – Fräse oder spezielles Stabilisierungsmischgerät – arbeitet es ein. Mischtiefe und Arbeitsgeschwindigkeit werden so gewählt, dass die geforderte Schichtdicke in einem Übergang erreicht wird. In der Praxis sind das 30–40 cm Schichtdicke bei 3–6 m/min Vorschub, abhängig von Bodenklasse und Bindemittelanteil.

Auf der Baustelle wird nicht gemischt, was möglichst schnell geht – sondern was am Ende einheitlich aussieht.

Mehrmaliges Überfahren mit zu geringer Tiefe erzeugt Inhomogenität, die sich nach der Verdichtung als Schwachstellen im fertigen Planum zeigt. Das Mischen endet, wenn das Boden-Bindemittel-Gemisch eine einheitliche Farbe und Struktur aufweist. Sichtbar hellere oder dunklere Streifen, Kalknester oder trockene Klumpen sind Abbruchkriterien: Der Mischer wird auf das erkannte Problem nachjustiert, die Stelle wird gegebenenfalls erneut überfahren. Hier zählt Disziplin, nicht Geschwindigkeit. Eine baustofftechnische Sichtprüfung pro Abschnitt gehört dazu, nicht erst am Ende.

Profilieren, verdichten und Zeitfenster einhalten

Nach dem Mischen wird das Planum profilgerecht abgeglichen. Querneigung und Längsneigung müssen dem späteren Oberbau entsprechen, sonst läuft Wasser in die fertige Tragschicht und zerstört über Jahre die Frostbeständigkeit. Anschließend folgt die Verdichtung – in der Regel mit einer Kombination aus Schaffußwalze für die Tiefenwirkung und Glattmantelwalze für die Oberfläche. Bei reinen Kalkbehandlungen kann die Verdichtung nach kurzer Reaktionszeit erfolgen, das Bindemittel arbeitet über Stunden, nicht über Minuten.

Die Zeitvorgaben unterscheiden sich je Bindemittel deutlich und stehen so im Vertragsrahmen:

Bindemittelmax. Zeit vom Aufstreuen bis Verdichtungsabschluss bei ≤ 20 °Cbei > 20 °C
Zement / Tragschichtbinder2,0 Stunden1,5 Stunden
Kalk-Zement-Mischbindemittel4,0 Stunden3,0 Stunden
Reiner Kalk (Bodenverbesserung)bis 48 Stunden Verarbeitungszeit nach dem Einmischenbis 48 Stunden

Diese Zeitfenster sind keine Empfehlung. Wer sie überzieht, liefert eine Tragschicht mit verringerter Endfestigkeit, auch wenn der Proctorwert auf den ersten Blick passt. Nachbehandlung heißt bei Bodenverfestigung: Oberfläche feucht halten, Verdunstung bremsen, Frostschutz sicherstellen. Bei Bodenverbesserung reicht das Profilieren und Verdichten.

Starke Niederschläge sind ein Abbruchkriterium – nicht erst, wenn der Regen auf das nasse Planum fällt, sondern bereits bei aufziehendem Schauer. Gefrorener Boden darf nicht mit Kalk oder Zement behandelt werden: auftauender Boden, der nach der Verdichtung erneut gefriert, drückt die Schicht auf und öffnet die Struktur. Eine wirksame Entwässerung über die gesamte Bauzeit versteht sich von selbst, wird aber auf vielen Baustellen als letztes angeschafft – und gehört zwingend an den Anfang der Materialliste.

Typische Fehler in dieser Phase, die sich später rächen:

  • Bindemittel auf gefräste, aber noch nasse Sohle gestreut – reagiert ungleichmäßig.
  • Verdichtung erst am Folgetag – Zeitfenster überschritten, Endfestigkeit fällt.
  • Querneigung mit 0,5 % angesetzt statt der geforderten 2,5 % – Wasser bleibt stehen.
  • Fehlende Nachbehandlung bei sommerlicher Hitze – oberflächliche Risse, Wassereintritt.
  • Glattmantelwalze allein auf bindigem Boden – keine ausreichende Tiefenverdichtung.

Bodenverbesserung oder Bodenverfestigung: Die Zielsetzung entscheidet

Die Begriffe klingen ähnlich, sind es aber nicht. Wer sie gleichsetzt, baut entweder zu teuer oder zu schwach:

KriteriumBodenverbesserungBodenverfestigung
ZielEinbaufähigkeit und Verdichtbarkeit verbessernWiderstand gegen Verkehr und Klima dauerhaft erhöhen
ErgebnisTragfähigkeit für die Bauphase, nicht zwingend dauerhaftdauerhaft tragfähig, frostbeständig
Beurteilung Eignungsprüfungnach 2–4 Tagen erkennbarnach ca. 5 Wochen beurteilt
Typisches Bindemittelüberwiegend KalkKalk-Zement-Mischbindemittel oder Zement

Wer nur eine Baustraße, eine Arbeitsplattform oder eine temporäre Zufahrt ertüchtigen will, kommt mit Bodenverbesserung hin. Wer eine Straße, einen Parkplatz oder eine Hallensohle auf Jahre funktionsfähig bauen muss, braucht Bodenverfestigung – und damit in der Regel ein Kalk-Zement-Mischbindemittel, um die Tragfähigkeit dauerhaft zu erhöhen.

Ein solches Mischbindemittel verbindet die Wirkung beider Komponenten: Der Weißfeinkalk CL80 oder CL90 nach DIN EN 459-1 entzieht Wasser, krümelt den Boden und verbessert die Verarbeitbarkeit; der Zement nach DIN EN 197-1 liefert die dauerhafte Festigkeit gegen Verkehrslast und Klima. Die Zugabemengen werden baustoffbezogen über die Eignungsprüfung festgelegt, nicht nach Gefühl.

Eine Tragschicht wird nicht auf der Baustelle erfunden, sondern in der Eignungsprüfung festgelegt.

Im deutschen Straßenbau bildet die ZTV E-StB 17 den vertraglichen Rahmen für Erdarbeiten. Sie wurde mit dem Allgemeinen Rundschreiben Straßenbau Nr. 17/2017 am 26. September 2017 veröffentlicht und regelt unter anderem Bodenverfestigung und Bodenverbesserung. Für private Bauvorhaben ist sie nicht automatisch bindend – hier gelten die im Bauvertrag vereinbarten technischen Regeln plus die allgemein anerkannten Regeln der Technik. Wer auf der sicheren Seite bauen will, wendet die ZTV E-StB 17 sinngemäß auch im privaten Erdbau an.

Was am Ende zählt

Bodenstabilisierung mit Kalk und Zement ist kein Wettergeschäft und kein Bauchgefühl. Wer die fünf Schritte – Vorbereitung, Dosieren, Einmischen, Profilieren und Verdichten – in der vorgegebenen Reihenfolge sauber abarbeitet und die Zeitfenster des Bindemittels respektiert, liefert eine Tragschicht, die Jahrzehnte trägt. Wer einen Schritt überspringt, weil der Auftraggeber auf Tempo drückt oder das Wetter gerade passt, spart Stunden und bezahlt mit Jahren. Die Eignungsprüfung kostet einen Bruchteil der Tragschicht – sie ist deshalb Pflicht, nicht Kür.

Häufige Fragen

Warum ist eine Eignungsprüfung vor der Bodenstabilisierung notwendig?
Ohne diese Vorprüfung ist jede Dosierung reine Spekulation. Das Labor legt die Bindemittelart, die Menge sowie den möglichen Wasserzusatz fest, um die geforderte Tragfähigkeit und Frostbeständigkeit zu gewährleisten.
Was passiert, wenn die Zeitfenster für die Verdichtung überschritten werden?
Werden die Zeitvorgaben missachtet, liefert man eine Tragschicht mit verringerter Endfestigkeit. Dies gilt selbst dann, wenn der Proctorwert bei einer ersten Prüfung zunächst in Ordnung erscheint.
Worin liegt der Unterschied zwischen Bodenverbesserung und Bodenverfestigung?
Die Bodenverbesserung dient lediglich dazu, die Einbaufähigkeit und Verdichtbarkeit für die Bauphase zu optimieren. Die Bodenverfestigung hingegen erhöht die Widerstandsfähigkeit gegen Verkehr und Klima dauerhaft.
Warum ist die Entwässerung bei der Bodenstabilisierung so wichtig?
Steht Wasser auf der Sohle, reagiert das Bindemittel ungleichmäßig. Zudem muss das Planum eine ausreichende Querneigung aufweisen, damit Niederschlag abfließen kann und die Frostbeständigkeit der Tragschicht nicht gefährdet wird.
Darf man gefrorenen Boden mit Kalk oder Zement behandeln?
Nein, gefrorener Boden darf nicht behandelt werden. Wenn auftauender Boden nach der Verdichtung erneut gefriert, wird die Schicht aufgedrückt und die Struktur zerstört.
